Krajowy program oczyszczania ścieków komunalnych wyznacza w Polsce kierunek dla kanalizacji, modernizacji oczyszczalni i finansowania całej gospodarki ściekowej. Dla gmin to nie jest dokument teoretyczny, tylko lista zadań, terminów i priorytetów, które mają bezpośredni wpływ na jakość wód i tempo inwestycji. W tym tekście pokazuję, jak ten program działa, kogo obejmuje i co w praktyce oznacza dla oczyszczalni w 2026 roku.
Najkrócej mówiąc, chodzi o planowanie całego systemu, a nie tylko samej oczyszczalni
- Program dotyczy aglomeracji o RLM co najmniej 2000 i porządkuje inwestycje potrzebne do spełnienia wymagań środowiskowych.
- Najważniejsze są trzy rzeczy: sieć kanalizacyjna, sama oczyszczalnia i sposób raportowania postępów.
- W VI aktualizacji zapisano m.in. 8 022 km nowych sieci, 60 nowych oczyszczalni i koszty rzędu 28,7 mld zł.
- Gminy składają coroczne sprawozdanie, a za rok 2025 termin mija 28 lutego 2026 r.
- Finansowanie zwykle opiera się na miksie: środki własne, fundusze unijne, programy krajowe i pożyczki, a czasem także PPP.
- Największe ryzyko w praktyce to nie sam brak technologii, tylko słabe dane, opóźnienia formalne i źle policzony zakres inwestycji.
Co ten program naprawdę porządkuje w gospodarce ściekowej
Patrzę na ten temat bardzo praktycznie: program nie służy do „ładnego” opisywania problemu, tylko do wskazania, gdzie trzeba zbudować kanalizację, co rozbudować, co zmodernizować i w jakiej kolejności. W polskim systemie jest to narzędzie wdrażania wymogów dotyczących oczyszczania ścieków komunalnych, a nie ogólna deklaracja środowiskowa.
W skrócie, chodzi o aglomeracje, czyli obszary, na których koncentracja zabudowy i liczba mieszkańców uzasadniają zbiorcze odprowadzanie oraz oczyszczanie ścieków. RLM to równoważna liczba mieszkańców, czyli wskaźnik pozwalający ocenić obciążenie ściekami niezależnie od samej liczby osób. To właśnie on porządkuje, które miejscowości wchodzą do programu i jakie standardy muszą spełnić.
| Element programu | Co oznacza w praktyce | Dlaczego to ważne dla oczyszczalni |
|---|---|---|
| Wykaz aglomeracji | Lista obszarów, które trzeba objąć kanalizacją i oczyszczaniem ścieków | Bez tej listy trudno planować inwestycje i ich kolejność |
| Wykaz przedsięwzięć | Konkretny zakres budowy, rozbudowy i modernizacji | To on pokazuje, czy potrzebna jest nowa linia technologiczna, czy tylko rozbudowa istniejącej |
| Aktualizacje programu | Coraz dokładniejsze dopasowanie do potrzeb gmin i stanu infrastruktury | Aktualizacja decyduje o tym, które projekty mają szansę wejść do finansowania |
| Zatwierdzenie na poziomie rządowym | Program jest elementem krajowej polityki publicznej, a nie lokalną listą życzeń | To wzmacnia jego wagę przy planowaniu budżetu i harmonogramów |
Ja widzę tu jedną kluczową rzecz: bez takiej mapy potrzeb samorządy szybko wpadają w chaos, bo inwestycje kanalizacyjne i oczyszczalniane są kosztowne, długie i wzajemnie od siebie zależne. Kiedy już wiadomo, co program porządkuje, sens ma dopiero zejście poziom niżej i sprawdzenie, jakie konkretne roboty trafiają do planu.
Jakie inwestycje trafiają do planu najczęściej
W VI aktualizacji zapisano bardzo wyraźnie, że ciężar programu nie leży wyłącznie w budowie nowych obiektów. Z planów inwestycyjnych wynikają 8 022 km nowych sieci kanalizacyjnych, 3 173 km modernizowanej sieci, 60 nowych oczyszczalni oraz 978 innych inwestycji na istniejących obiektach. To pokazuje, że w praktyce problemem jest cały system, a nie tylko pojedyncza instalacja.
Sieć kanalizacyjna
Bez domknięcia sieci nawet najlepsza oczyszczalnia nie rozwiąże problemu. W wielu gminach najpierw trzeba dobudować brakujące odcinki, zlikwidować rozproszone zrzuty i ograniczyć dopływ ścieków z nieszczelnych lub przestarzałych rozwiązań indywidualnych. To zwykle daje szybszy efekt środowiskowy niż samodzielna rozbudowa obiektu oczyszczania.
Sama oczyszczalnia też się starzeje
Modernizacja oczyszczalni najczęściej obejmuje poprawę przepustowości, wymianę urządzeń, rozbudowę układu biologicznego, unowocześnienie automatyki i dostosowanie do bardziej wymagających parametrów zrzutu. W starszych obiektach problemem bywa już nie tylko wydajność, ale też stabilność pracy przy gwałtownych dopływach, przeciążeniach i zmianach sezonowych.
Osady, energia i niezawodność
Coraz częściej trzeba myśleć o oczyszczalni jak o instalacji, która ma nie tylko usuwać zanieczyszczenia, ale też rozsądnie gospodarować osadami ściekowymi, odzyskiwać energię i utrzymywać ciągłość pracy. W praktyce liczy się więc nie tylko efekt środowiskowy, lecz także koszt eksploatacji, odporność na awarie i możliwość dalszej rozbudowy bez przebudowy całego obiektu od zera.
To ważne rozróżnienie: nie każda gmina potrzebuje nowej oczyszczalni. Często lepszym ruchem jest modernizacja istniejącej instalacji, poprawa usuwania biogenów albo odciążenie obiektu przez budowę sieci. Właśnie dlatego kolejnym krokiem zawsze powinno być sprawdzenie, jak ten postęp jest raportowany i kontrolowany.
Jak gminy i operatorzy rozliczają postęp
W 2026 roku szczególnie istotne są obowiązki sprawozdawcze. Wody Polskie przypominają, że aglomeracje mają przedstawić stan realizacji programu na dzień 31 grudnia 2025 r., a wypełnioną ankietę trzeba przekazać elektronicznie do 28 lutego 2026 r.. Dokument obejmuje cztery arkusze: Aglomeracje, Oczyszczalnie, KP – końcowe punkty oraz Raport wypełnienia ankiety.
W praktyce nie chodzi tylko o „odhaczenie formularza”. Dane muszą być spójne z uchwałą rady gminy, z aktualnym stanem infrastruktury i z tym, co rzeczywiście dzieje się w terenie. Jeśli gmina nie złoży sprawozdania albo nie poprawi błędów po wezwaniu, może dostać administracyjną karę pieniężną do 10 000 zł.
- Spójność danych - liczby mieszkańców, RLM i zakres inwestycji muszą się zgadzać z realnym stanem aglomeracji.
- Aktualna uchwała - jeśli granice aglomeracji są nieaktualne, cały raport łatwo się rozjeżdża.
- Kontakt do osoby wypełniającej - to drobiazg, który bywa przyczyną niepotrzebnych wezwań do uzupełnień.
- Porządek w arkuszach - formularz ma logikę zależności, więc trzeba go uzupełniać po kolei.
Najczęstszy błąd, jaki widzę, jest banalny, ale kosztowny: ktoś traktuje sprawozdanie jako formalność, a potem okazuje się, że dane o sieci, oczyszczalni i końcowych punktach nie składają się w jeden obraz. Kiedy raport jest dopięty, pojawia się pytanie następne, znacznie ważniejsze dla budżetu: skąd wziąć pieniądze na całą tę infrastrukturę.
Skąd biorą się pieniądze na kanalizację i modernizację
Według Ministerstwa Infrastruktury, inwestycje ściekowe można finansować ze środków własnych gminy, funduszy krajowych i zagranicznych, a w wybranych przypadkach także w formule partnerstwa publiczno-prywatnego. To ważne, bo program sam z siebie nie buduje oczyszczalni - on raczej wyznacza kierunek i porządkuje dostęp do finansowania.
| Źródło finansowania | Na co najczęściej się sprawdza | Największa zaleta |
|---|---|---|
| Środki własne gminy | Dokumentacja, wkład własny, mniejsze etapy, pilne naprawy | Pełna kontrola nad tempem i zakresem |
| FEnIKS 2021-2027 | Nowa infrastruktura do zbierania ścieków i modernizacja istniejącej infrastruktury oczyszczania | Duży ciężar finansowy po stronie projektów zgodnych z celami środowiskowymi |
| Programy NFOŚiGW | Budowa, przebudowa, rozbudowa i remont oczyszczalni oraz infrastruktury pomocniczej | Możliwość wsparcia projektów o dużej wartości technicznej |
| Programy regionalne | Także rozwiązania poza aglomeracjami, np. przydomowe oczyszczalnie w wybranych obszarach | Lepsze dopasowanie do lokalnych potrzeb i ochrony wrażliwych siedlisk |
| PPP i instrumenty mieszane | Duże, wieloletnie przedsięwzięcia o rozłożonym ryzyku | Pomaga domknąć montaż finansowy, gdy sam budżet gminy nie wystarcza |
W części programów pożyczka może sięgać 100% kosztów kwalifikowanych, ale to nie znaczy, że projekt można przygotować „na szybko”. Najlepiej działają inwestycje, które mają jasno policzony efekt środowiskowy, realny harmonogram i sensowny plan eksploatacji po zakończeniu budowy. Sama dotacja nie naprawi źle zaprojektowanego obiektu.
W praktyce najwięcej zyskują te gminy, które myślą o finansowaniu już na etapie koncepcji, a nie dopiero wtedy, gdy trzeba ratować budżet przetargiem. I właśnie wtedy pojawia się najważniejsze pytanie technologiczne: co dokładnie trzeba zmienić w samej oczyszczalni, żeby inwestycja była odporna na kolejne lata?

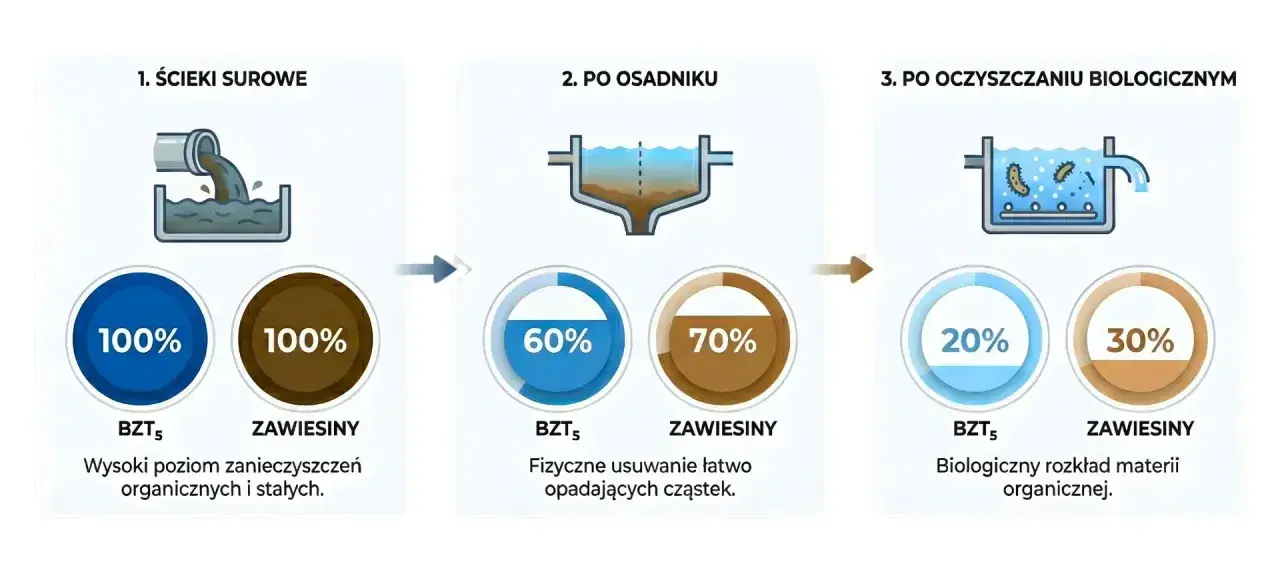

Jakich zmian technicznych oczyszczalnie potrzebują naprawdę
Tu widać najlepiej, że branża wchodzi w etap „modernizacji z zapasem”, a nie tylko naprawy tego, co już się zużyło. Nowe unijne przepisy przyjęte w 2024 roku wzmacniają nacisk na skuteczniejsze oczyszczanie, lepsze monitorowanie i większą efektywność energetyczną. W praktyce oznacza to, że projektowanie oczyszczalni trzeba dziś prowadzić z myślą o kolejnych wymaganiach, a nie wyłącznie o tym, co obowiązuje w chwili otwarcia inwestycji.
Usuwanie biogenów i mikrozanieczyszczeń
Najważniejszy kierunek to bardziej precyzyjne usuwanie azotu, fosforu i związków trudniejszych do wychwycenia w klasycznym procesie. Nie każda instalacja będzie potrzebowała identycznego układu, bo wiele zależy od wielkości aglomeracji, wrażliwości odbiornika i lokalnych parametrów zrzutu. Dobrze zaprojektowana modernizacja nie polega na dokładaniu kolejnych urządzeń „na wszelki wypadek”, tylko na doborze technologii do realnego obciążenia.
Osady ściekowe i wykorzystanie energii
Osad to nie produkt uboczny, który można pominąć w kosztorysie. Jeśli nie ma miejsca na stabilne zagospodarowanie osadów, cały system szybko traci opłacalność i elastyczność. Coraz większe znaczenie ma też odzysk energii, na przykład z biogazu lub związków pomocniczych obsługujących własne potrzeby obiektu. To nie jest już „dodatek ekologiczny”, tylko element obniżający koszty pracy oczyszczalni.
Przeczytaj również: Oczyszczalnia z napowietrzaniem: Wybierz bakterie i zapomnij o problemach
Automatyka, monitoring i odporność na awarie
W nowoczesnym obiekcie równie ważne jak reaktory i osadniki są czujniki, sterowanie, telemetryka i zabezpieczenia ciągłości pracy. Jeżeli instalacja ma być stabilna, trzeba zadbać o zdalny nadzór, alarmowanie, plan awaryjny i ochronę systemów sterowania. Dziś nawet dobra technologia biologiczna może zawieść, jeśli nie ma wokół niej porządnej warstwy organizacyjnej i cyfrowej.
Najuczciwsza rada, jaką mogę tu dać, brzmi prosto: nie projektuj oczyszczalni pod minimalne „zaliczenie” normy. Projektuj ją tak, żeby dało się ją jeszcze rozwijać po kilku latach bez kosztownej przebudowy. Kiedy to się ignoruje, problemy zwykle nie wychodzą od razu, tylko wracają przy pierwszym większym kryzysie lub nowej aktualizacji programu.
Gdzie najczęściej pojawiają się opóźnienia
W pracy nad takimi inwestycjami nie najtrudniejsza jest sama technologia, tylko zderzenie planu z rzeczywistością administracyjną, finansową i wykonawczą. Najczęściej potykają się te same punkty:
- zbyt optymistyczne dane o liczbie mieszkańców i RLM - jeśli aglomeracja rośnie szybciej niż dokumenty, plan inwestycyjny szybko się starzeje;
- traktowanie oczyszczalni jako osobnego projektu - bez sieci i przyłączy nawet najlepszy obiekt nie pracuje z pełną skutecznością;
- niedoszacowanie osadów i kosztów eksploatacji - budowa to jedno, ale późniejsza obsługa potrafi mocno zmienić ekonomię całego przedsięwzięcia;
- opóźnione decyzje formalne - projekt, uzgodnienia, przetargi i pozwolenia potrafią zjeść więcej czasu niż sama budowa;
- montaż finansowy zrobiony „na styk” - jeśli zabraknie rezerwy, każdy wzrost cen materiałów lub robót wywraca harmonogram.
Ja zawsze zwracam uwagę na jeden szczegół: gmina nie powinna pytać wyłącznie, ile kosztuje inwestycja, ale ile będzie kosztować przez 15 czy 20 lat pracy. Właśnie ta perspektywa odróżnia solidny projekt od projektu, który dobrze wygląda tylko w dniu podpisania umowy. Z tego powodu przed kolejną aktualizacją programu warto patrzeć szerzej niż tylko na sam wykaz zadań.
Na co patrzeć przed kolejną aktualizacją programu
Jeżeli ktoś w gminie albo przy operatorze oczyszczalni chce przygotować się rozsądnie do następnego etapu, powinien regularnie sprawdzać pięć rzeczy: aktualne granice aglomeracji, zmianę RLM, stan przygotowania dokumentacji, dostępne nabory finansowe oraz to, czy obiekt ma zapas technologiczny na bardziej wymagające przepisy. To właśnie te elementy przesądzają, czy inwestycja ruszy sprawnie, czy utknie między planem a budżetem.
W 2026 roku najbardziej praktyczne podejście jest proste: nie traktować programu jako jednorazowego dokumentu, tylko jako narzędzie ciągłej korekty planów inwestycyjnych. Dobrze poprowadzony projekt kanalizacyjny albo modernizacja oczyszczalni zaczynają się od rzetelnych danych, a kończą na stabilnej eksploatacji, niższej presji na środowisko i mniejszym ryzyku kosztownych poprawek w przyszłości.
